首页 会员动态 宁德核电5号机组核岛钢衬里模块三顺利完成吊装
会员动态

宁德核电5号机组核岛钢衬里模块三顺利完成吊装

中国能源研究会核能专业委员会 浏览 52 次 | 发布时间:2025-03-04

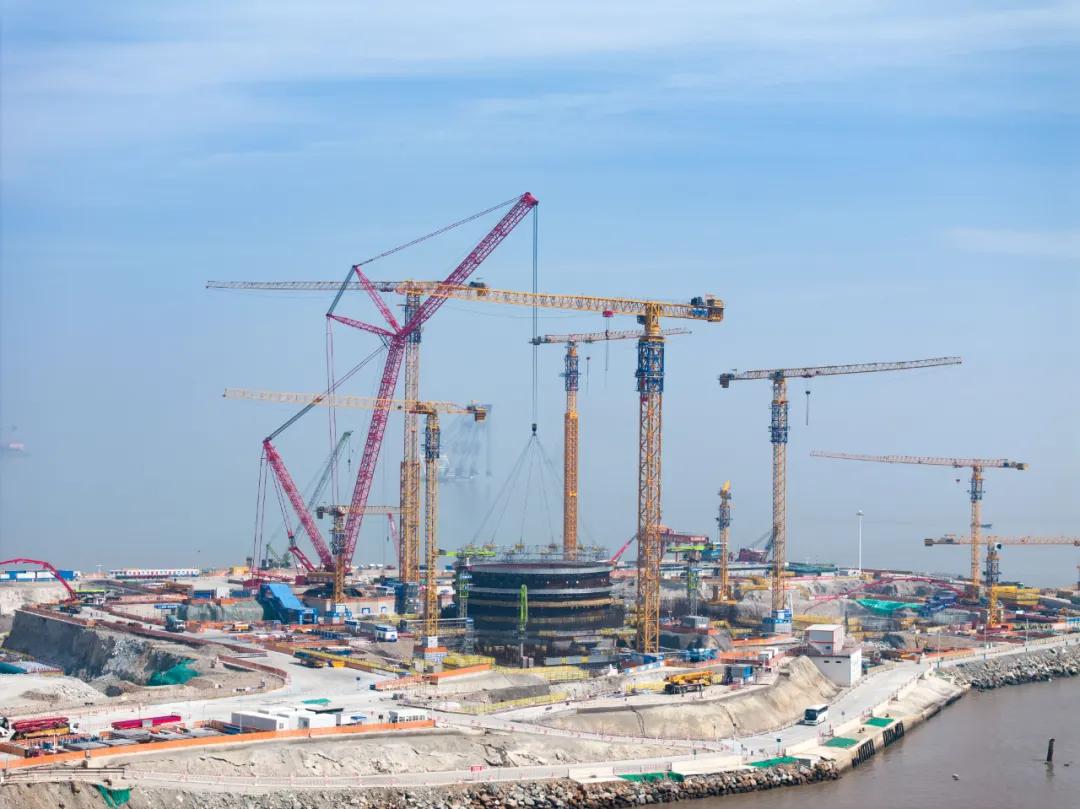

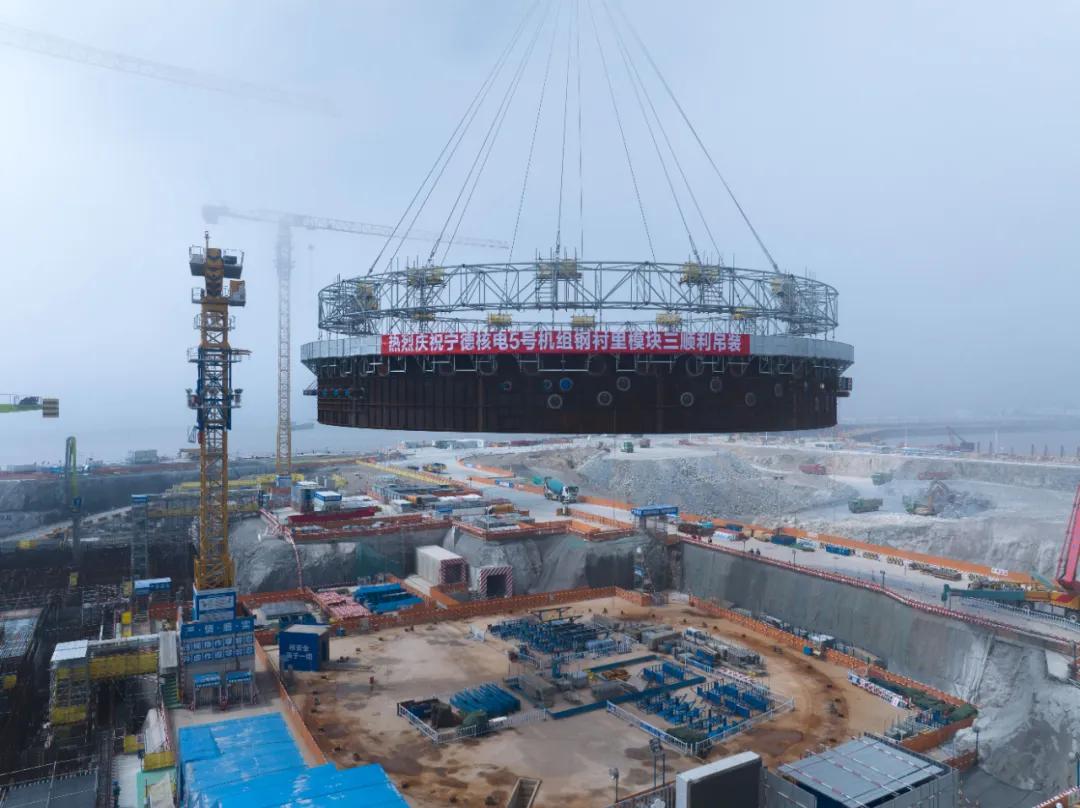

3月1日,宁德核电5号机组核反应堆厂房(BRX)钢衬里模块三顺利完成吊装。吊装工作自12时00分开始,经过起钩、旋转、变幅、下落等动作后于13时08分顺利就位,历时68分钟。

本次吊装的钢衬里模块三由3层筒体组成,高度5.73米,模块重量88.77吨,吊装总重量181.36吨,采用一次性整体吊装工艺,现场指挥人员调度有序、工作人员紧密配合,吊装全过程安全质量可控。

此次钢衬里模块三的成功就位是继模块一和二顺利吊装之后的又一次成功实践,再次验证了钢衬里模块化施工工艺的成熟性和稳定性,也标志着模块化先进建造技术为后续重要厂房的高质量模块化建造筑牢了基础,并在能模尽模的建造要求上实现了系列工艺工装的重大技术突破。

宁德核电5号机组BRX厂房钢衬里模块三的顺利吊装,保障了5号机组主关键路径施工。56号机组项目工程建设大团队将持续践行严慎细实工作作风,锚定目标,砥砺前行,全力推动宁德核电项目二期的高质量建设。

来源:微美宁核
