华能石岛湾核电扩建一期工程2号机组正式开工

中国能源研究会核能专业委员会 浏览 41 次 | 发布时间:2025-05-09

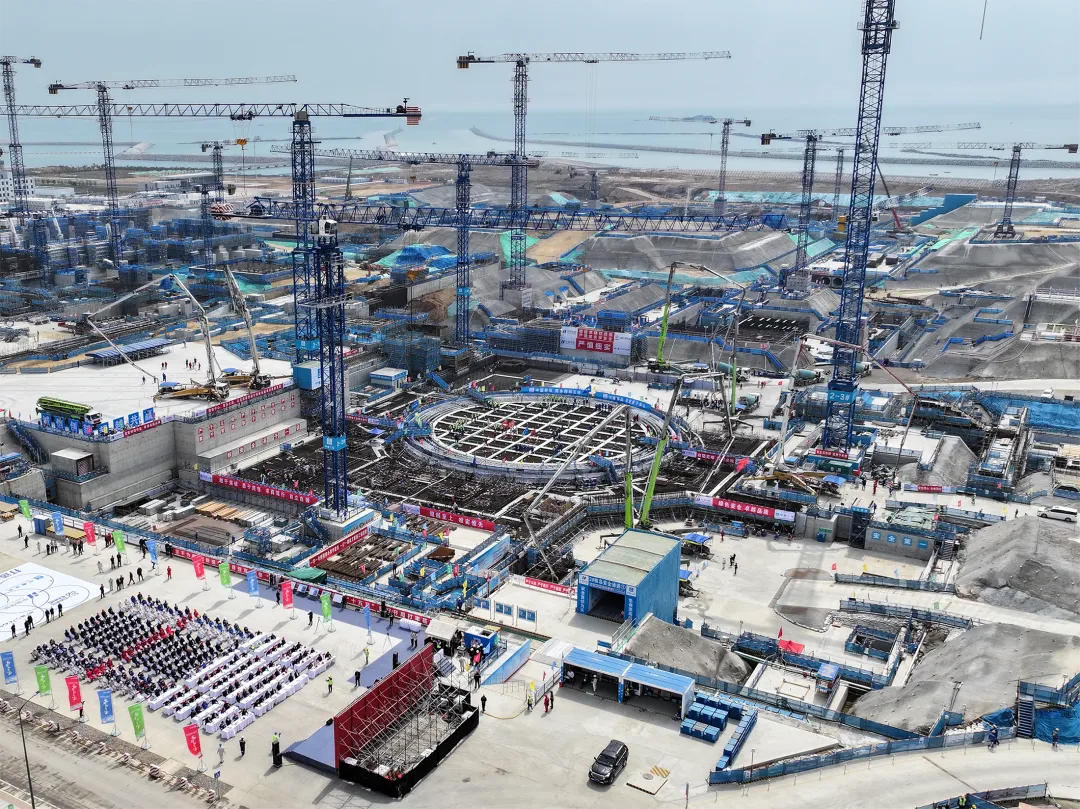

2025年5月7日,山东荣成——今日10时16分,由中广核工程有限公司承建的华能石岛湾核电扩建一期工程2号机组核岛顺利完成第一罐混凝土浇筑(FCD),标志着该机组主体工程正式开工。这是继2024年7月28日1号机组开工后,我国首个集成三代、四代核电技术的综合性核电基地建设再迎重大进展,为我国能源绿色低碳转型注入强劲动力。

攻坚克难保节点党建引领促协同

本次浇筑的2号机组反应堆厂房筏基位于公共筏基中心区域,浇筑半径27米,厚度3.7米,总方量达8517立方米,计划连续浇筑58小时。作为中广核工程承揽的首个集团外“华龙一号”项目,其业务涵盖工程设计、设备联合采购、施工管理支持等全链条服务。为确保工程高质量推进,中广核工程石岛湾项目部联合华能石岛湾核电开发有限公司及参建单位成立党员攻坚队,高效完成设计图纸出版(截至4月底达35.2%)、预埋设备按期供货、核岛负挖及基坑验槽等关键任务,为开工奠定坚实基础。

“双机组”协同推进数字化赋能创优

自2023年7月31日项目核准以来,扩建工程1、2号机组建设齐头并进。1号机组已于2024年7月28日开工,目前设计出图、设备采购签约高效推进,数字化控制系统提资固化率及大宗材料清单准确性显著提升,核岛、常规岛及联合泵房施工持续创优。2号机组开工后,项目正式进入全面建设阶段,标志着我国自主三代核电技术“华龙一号”规模化应用再进一步。

绿色能源新标杆助力“双碳”目标

华能石岛湾核电扩建工程规划建设4台百万千瓦级“华龙一号”机组,分两期实施。本次开工的扩建一期工程1、2号机组单机容量均为120万千瓦,全面建成后,每台机组年发电量超100亿千瓦时,可替代标煤312万吨,减排二氧化碳816万吨,相当于植树7000余万棵。项目全部投运后,总装机容量将超500万千瓦,成为胶东半岛能源供应的重要支柱,显著提升区域清洁能源占比。

来源:中广核工程、中国华能
