2025年6月10日,英国大英能源-核能机构(Great British Energy-Nuclear)1宣布,经过为期两年的竞标,已选定英国罗尔斯·罗伊斯小型堆公司(Rolls-Royce SMR,以下简称“罗罗小型堆公司”)为该国首个小型堆项目的首选投标商。该决定尚需政府最终批准和合同签署。
声明称,目标是在2025年晚些时候与罗罗小型堆公司签署合同并组建一家开发公司。同时计划在2025年内确定厂址选址,并力争在2030年代中期实现项目并网发电。最终投资决定预计将于2029年作出。
英国计划通过建设大堆和小型堆项目,到2050年将核电装机容量提升至24GWe。2023年7月,英国启动小型堆技术甄选流程。最初有6家企业入围候选名单,2024年9月,美国通用电气日立公司(GE Hitachi)、美国Holtec公司、英国罗罗小型堆公司和美国西屋电气公司(Westinghouse)4家投标商进入谈判阶段。
2025年2月,上述4家小型堆供应商收到最终投标邀请函,其中3份标书于4月提交,西屋电气公司中途退出。
按原定计划,本次竞标应遴选2~3种小型堆技术。英国能源大臣埃德·米利班德(Ed Miliband在下议院声明中指出,其他小型堆技术企业仍有可能参与英国私营核电项目,这些项目的“推进速度或将超越政府支持方案”。

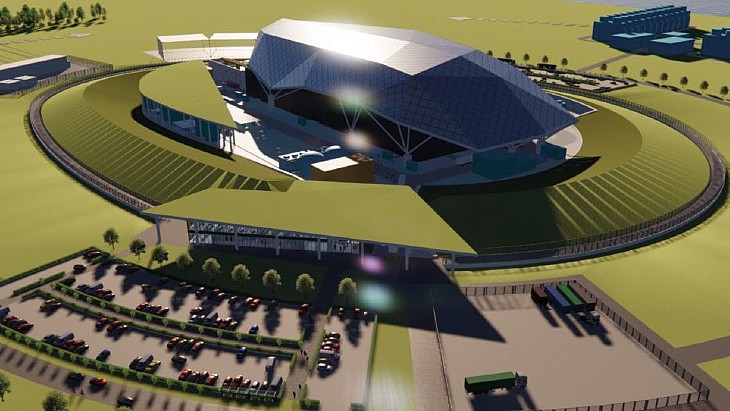

罗罗小型堆采用压水堆设计,装机容量470MWe,运行寿期至少60年。该反应堆90%部件在工厂预制完成,现场施工仅需组装预制的标准化模块,大幅降低项目风险并显著缩短建设周期。目前该设计已进入英国通用设计审查(GDA)的最终阶段,系全球唯一达此进度的小型堆设计。
