在迎峰度夏能源保供的关键时期
中广核“华龙一号”批量化建设正稳步推进
各在建核电项目重要节点
按计划有条不紊开展
建设现场安全稳定有序

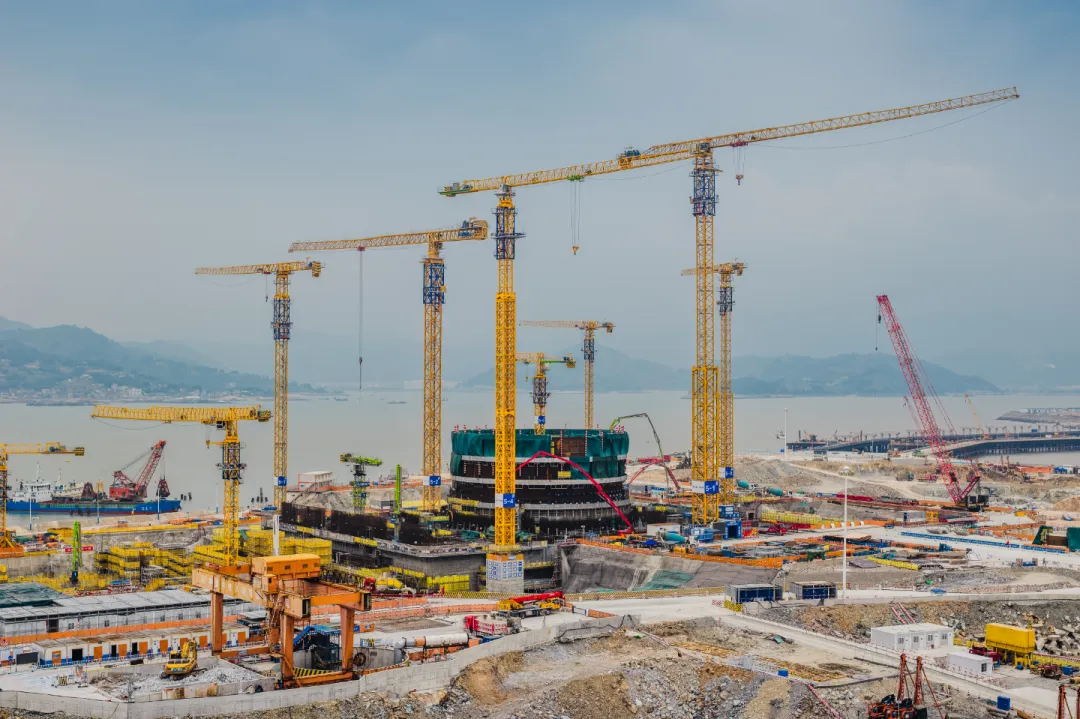

广东陆丰核电项目
5、6号机组完成多项工程建设任务
6月3日
陆丰核电项目5、6号机组建设
同步推进关键工程节点
首台全范围模拟机正式投用

5号机组常规岛三台闭式冷却水换热器
完成吊装
为常规岛管道安装上量奠定了基础
主控室精装修完工交安
通过交叉施工优化提前实现里程碑节点
为控制区建设创造条件

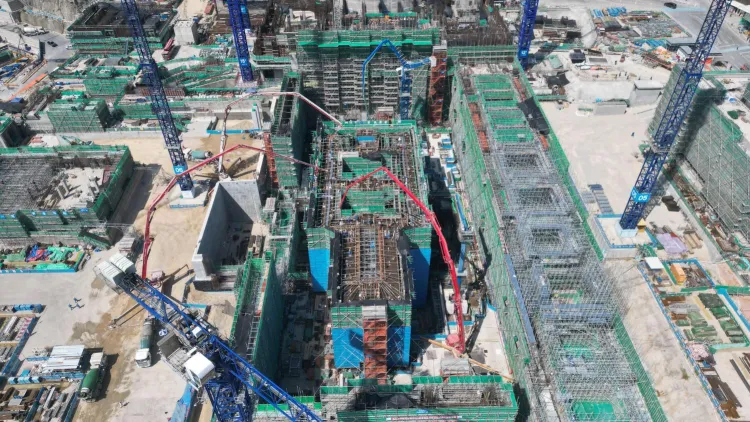

6号机组核岛反应堆厂房施工集成平台
完成最后一次顶升
历经16次精准升降
验证“内外壳同步施工”技术
这也标志着该集成平台顶升阶段圆满收官
与此同时
常规岛汽机运转层
历时29小时的施工
完成了2308立方米混凝土浇筑
广东太平岭核电项目

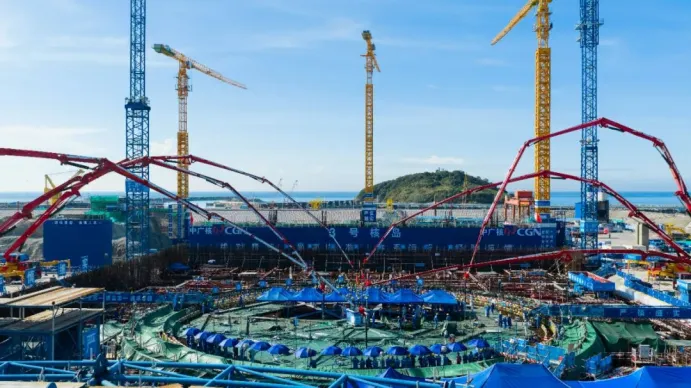

3号机组主体工程开工建设
6月10日
太平岭核电3号机组
完成核岛第一罐混凝土浇筑
标志着主体工程建设开工
太平岭核电始终坚持最高标准、最严要求推进项目建设
充分吸收集团内外部核电项目
建设经验打造“安全高、质量优、性能好”的
三代核电精品工程
浙江三澳核电项目
1、2号机组实现设备交付与系统调试
6月10日
三澳核电1号机组
热态性能试验圆满完成
作为装料前关键检验
为后续并网发电等重要节点筑牢基础
6月16日
三澳核电2号机组220kV辅助变压器
完成24小时空载试运行
标志着220kV辅助电源实现可用
提前对接“迎峰度夏”保电需求
为机组冷试提供电源保障
福建宁德核电项目
5、6号机组迎来建设新阶段
6月19日
宁德核电项目6号机组
顺利完成基坑验槽检查
随着该节点的落地
5、6号机组即将迎来双机组
同时建设的新阶段
为实现“十五五”期间
两台机组商运目标筑牢根基
从设备安装到系统调试
再到模拟机投用
“华龙一号”各项目
持续深入践行“严慎细实”工作作风
安全有序推进项目建设
“华龙一号”将持续为我国清洁电力供应
注入强劲“硬核”动力
助力能源结构优化与绿色低碳发展
来源:中国广核集团
