2025年12月3日,土耳其能源部长阿尔帕斯兰·巴伊拉克塔尔(Alparslan Bayraktar)在伊斯坦布尔世界液化天然气峰会期间表示,因俄罗斯持续遭受金融制裁,由俄方承建的阿库尤核电厂1号机组及整座电厂的完工投运均出现延误。他透露,属于俄罗斯国家原子能公司的约20亿美元资金,目前被美国银行业巨头摩根大通冻结。

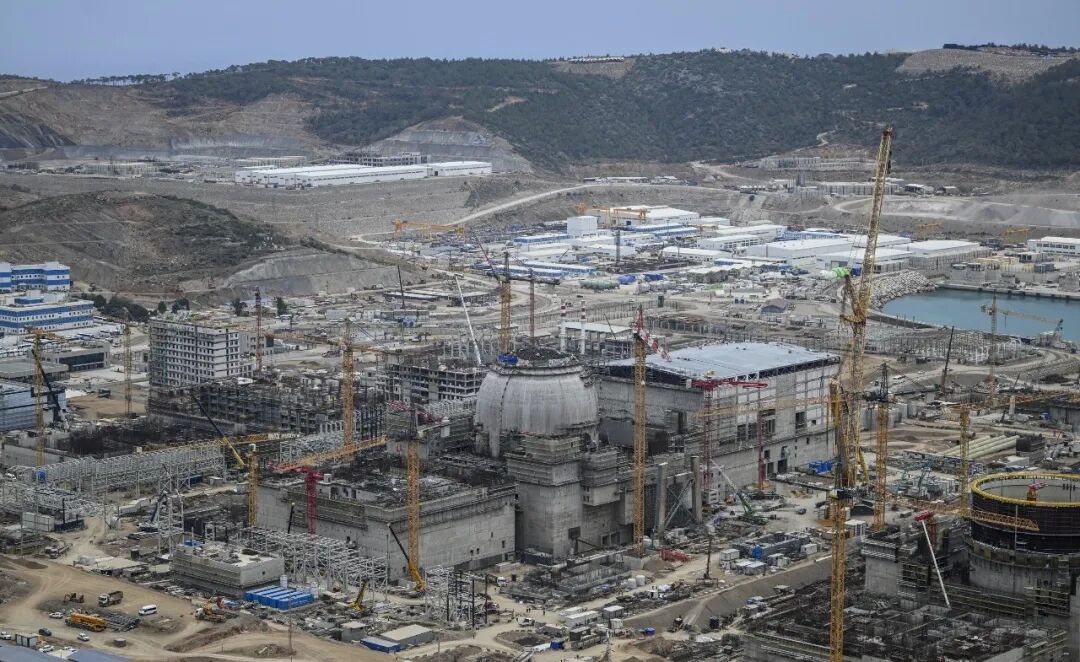

阿库尤(Akkuyu)核电项目自2010年启动建设以来,已因政治、官僚、商业及技术原因多次推迟。根据协议,俄罗斯负责建造并运营该核电厂(共4台机组),而土耳其则承诺购买其所发电力。在政治和官僚问题基本解决后,1号机组于2018年开工,原计划于2023年土耳其共和国成立100周年之际完工,2至4号机组计划此后每隔一年相继投运。然而,这一工期未能实现,主要原因在于与主要承包商之间的纠纷延缓了工程进度,而俄罗斯在俄乌冲突后遭受的制裁进一步阻碍了关键设备采购以及资金从俄罗斯向土耳其转移。
巴伊拉克塔尔表示,土耳其正努力在Rosatom与美国当局之间进行斡旋,以争取资金解冻,从而完成项目建设。他透露,阿库尤1号机组仍预计在2026年投运,目前正进入关键阶段,工程进度约为90至95%。2025年9月25日,土耳其与美国签署关于战略民用核能合作的谅解备忘录,但巴伊拉克塔尔未评论此举是否有助于被冻结资金的释放。
他确认,此前阿库尤1号机组高压开关设备面临的问题已得到解决。该批由Rosatom从德国西门子订购的开关设备,因俄乌冲突后德国政府的禁运措施而无法交付。巴伊拉克塔尔证实,已成功从中国采购了相关设备,其中90%已运抵阿库尤厂址,正等待安装。
在谈及土耳其另外两个主要核电项目——锡诺普和色雷斯核电厂时,巴伊拉克塔尔确认,土耳其国家核能公司与韩国电力公司于11月24日签署的核能合作谅解备忘录,是针对锡诺普项目。他指出,早在2013年5月土耳其与一个日法企业联队签署相关协议之前,KEPCO就已对该项目表现出兴趣。该联队提议的计划未能推进,部分合作伙伴退出,且土耳其认为三菱重工对该电厂440亿美元的估价过高。
巴伊拉克塔尔补充称,土耳其国家核能公司与KEPCO已开始谈判,但尚未就开发该电厂达成最终协议。他表示,如果该项目最终与KEPCO合作推进,土耳其政府仍对其他合作伙伴的参与持开放态度。他提到,美国西屋电气公司可能参与该项目,土耳其也已邀请金融投资商加入,阿联酋核能公司同样表示了参与意向。此外,如果与KEPCO的谈判未能取得进展,土耳其方面准备与其他潜在开发商展开磋商,包括此前曾就规划中的色雷斯核电项目进行过接触的中国企业。
巴伊拉克塔尔重申,土耳其的核电发展规划仍包括在阿库尤、锡诺普和色雷斯各建设一座四机组核电厂,并单独部署一批小型堆,以支持土耳其在2053年实现净零排放的目标。
