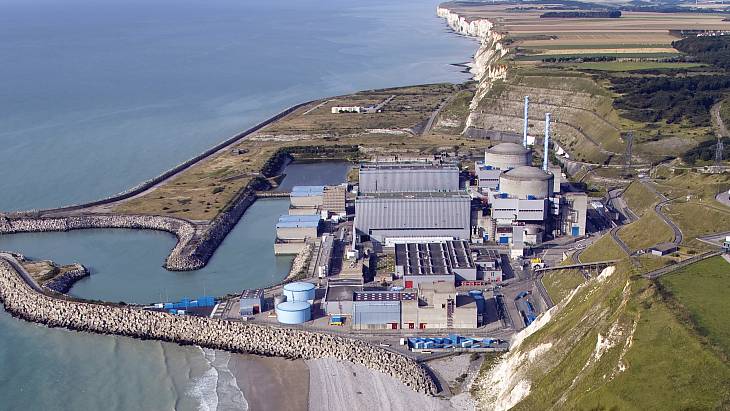

2025年12月18日,法国电力集团(EDF)表示,其在庞里(Penly)、格拉夫林(Gravelines)和布热(Bugey)三处厂址建造6台EPR-2机组的初步成本估算为728亿欧元(约合853亿美元)。
此项估算已于当日提交至公司董事会审议。董事会批准了在2026年为该项目拨付27亿欧元(约合31.63亿美元)预算的计划。
该成本估算将在2026年一季度接受法国新核技术跨部门代表团(Interministerial Delegation for New Nuclear Technology)的审计。法国已于11月向欧盟委员会提交国家援助方案以争取批准。相关措施包括:一项用于资助至少一半建设成本的补贴性贷款、一份40年期差价合约(CfD),以及政府与EDF之间的风险分担协议。
差价合约实质上是对未来所发电量提供固定价格担保。若市场价格低于约定电价,政府将支付差额;若市场价格更高,则政府将获得相应差额款项。该项目目标是争取在2026年底前做出最终投资决定。
2022年2月,法国总统马克龙宣布法国核能复兴的时机已到。他表示应在确保安全的前提下为在役核电厂延寿,并提出建造6台EPR-2机组的计划,同时保留后续增建8台的选项。首批三对EPR-2机组将依次建于庞里、格拉夫林和布热厂址。建造工程原定于2027年启动,2035年投运,但目前庞里首台机组的投运目标已调整至2038年,后续机组将以不超过18个月的间隔陆续投运。
该项目成本最初估算为517亿欧元(约合605.77亿美元),2023年已修正为674亿欧元(789.72亿美元)。此次最新估算基于2020年价格水平计算。
