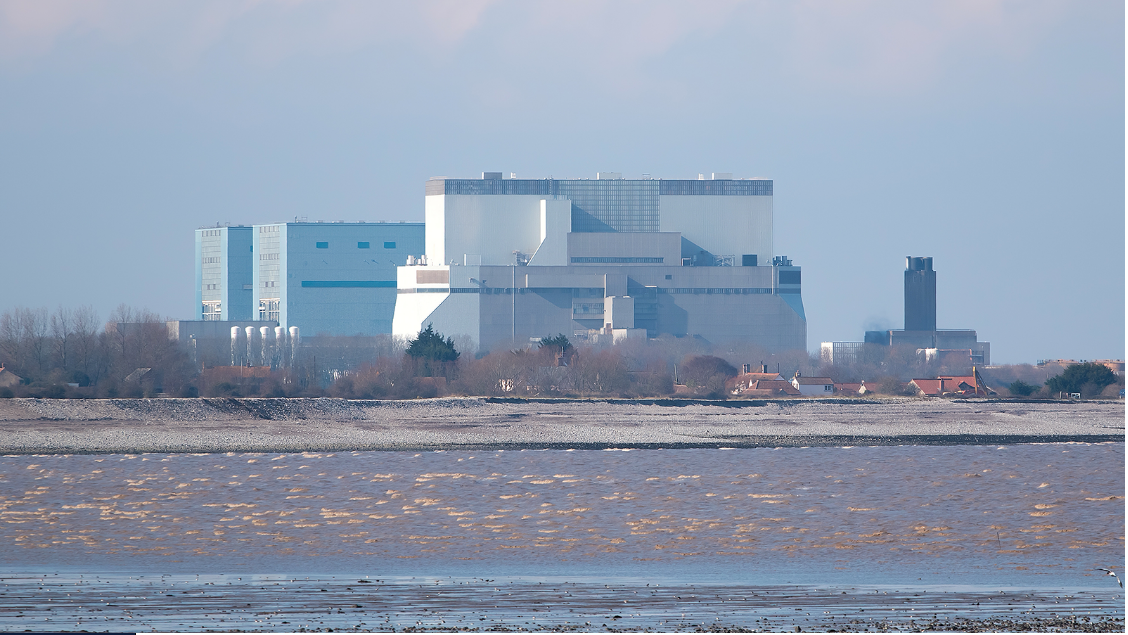

2026年2月24日,英国亨顿律师事务所(Hunton)核能业务负责人乔治·博罗瓦斯(George Borovas)表示,英国核电行业正处于过渡阶段。在欣克利角C(Hinkley Point C)和塞士威尔C(Sizewell C)核电厂全面投运前,随着先进气冷堆(AGR)的退役,核电在英国电力结构中的占比或下降。
2月20日,英国核电运营商EDF Energy母公司法国电力集团(EDF)发布业绩报告称,英国2025年的核能发电量为32.9TWh,较2024年减少4.4TWh,核电在英国电力结构中占比仅为12%,较2020年的15%和2015年的20%持续下滑。EDF称,英格兰北部哈特尔普尔(Hartlepool)核电厂(1300MWe)从2024年开始停堆大修,工期已延长,这是导致2025年核电产量降低的重要因素。
EDF在报告中正式将欣克利角C核电厂预计投运时间从此前的2029年调整为2030年。该公司此前曾多次表示,该电厂存在较大可能推迟至2030年甚至更晚时间投运的风险。
博罗瓦斯指出,英国在役AGR机组将在2030年前退役,加之欣克利角C投运推迟,将导致英国稳定低碳电力供应出现短期缺口,进而增加对天然气和电力进口的依赖,对能源安全和减排目标造成影响。然而,对现有核电机组实施延寿并保障新核电项目按期投运,将有助于缩小这一缺口。
2025年7月22日,EDF与英国政府就塞士威尔C项目作出最终投资决定。截至目前,双方均未公开该电厂计划投运时间表。负责项目建设和运营的塞兹维尔C有限公司2024~2025年报显示,该项目计划建造周期为11~12年,有望2037年底建成。
2025年12月11日,标普全球评级欧洲、中东和非洲地区基础设施及项目融资部门副总监埃琳娜·阿纳金娜(Elena Anankina)表示,标普预计塞士威尔C1、2号机组实际将分别于2042年和2043年完工。
英国在役堆群规模为6.56GWe,包括1台压水堆(PWR)机组——塞士威尔B(Sizewell B)核电厂(1250MWe)和8台AGR机组(总装机容量5.31GWe)。目前所有AGR机组均计划2030年底前退役,但EDF Energy表示,塞士威尔B核电厂计划运行至2055年,AGR机组已多次获得一年期的延寿许可。
2026年2月24日,标普全球能源剑桥能源研究协会(S&P Global Energy CERA)欧洲电力分析师卡勒姆·安德鲁斯(Calum Andrews)表示,规划情境预测显示,欣克利角C1、2号机组将在2030年和2032年投运,但仍存在进一步延期的重大风险。按照预测,英国现役5座核电厂中的4座AGR电厂将于2030年底前关停,塞士威尔B在短期内或成为英国唯一在运核电厂。
安德鲁斯指出,自2023年以来,希舍姆(Heysham)和哈特尔普尔核电厂均已获得3次一年期的延寿许可,预计两座电厂持续运行至2030年代的可能性较低。2月23日,伦敦格林威治大学(University of Greenwich)能源政策荣誉教授斯蒂芬·托马斯(Stephen Thomas)表示,EDF此前提出的欣克利角C 2029年的投运目标不切实际,该项目机电安装工程进度未得到有效管控,两台机组仅间隔12个月投运的计划存疑。
EDF增持欣克利角C项目股权
2月20日,EDF在业绩报告中披露,目前公司持有欣克利角C项目76.69%的股权,中广核持股23.31%。
该项目初始股权结构为EDF持股66.5%、中广核持股33.5%,受成本超支、后者拒绝追加投资的影响,EDF已成为该项目建设的唯一出资方,并通过从项目获得额外股权作为补偿。
截至目前,欣克利角C项目含融资在内的建设成本已达393亿欧元(约合463.2亿美元)。2016年EDF作出项目建设最终投资决定时,预估成本仅为180亿英镑(约合243.4亿美元),当时还计划于2025年左右投运。
