费米美国公司(Fermi America)计划向德克萨斯州环境质量委员会额外申请5GWe清洁能源许可,将其位于阿马里洛(Amarillo)的私人电力园区——马塔多(Matador)项目的总装机容量提升至17GWe。此次公告发布两周前,费米刚从该州环境监管机构获得首批6GWe许可。
费米表示,规划建设的17GWe装机容量中,11 GWe来自清洁天然气,4.4GWe来自核能,其余由太阳能和电池储能提供。其中,核电建设采用分步推进模式,计划建设4台AP1000机组,总装机容量4.4GWe。1号机组计划于2026年12月31日开工,目标2031~2032年投运;后续机组泽计划分别于2034年、2035年和2036年投运。

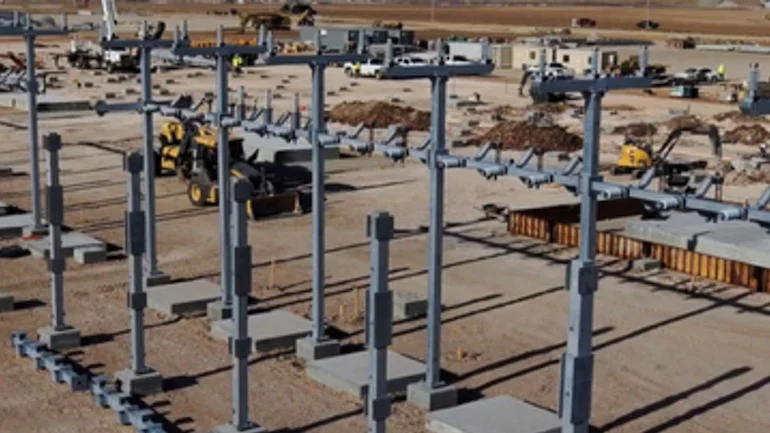

除了4台AP1000机组外,费米还拟新增2 GWe小型堆(SMR)装机容量。该小型堆项目目前处于早期评估阶段。包括小型堆在内,整个6GWe级核电设施计划2038年前完工。与此同时,马塔多项目目标2026年底前实现1GWe装机容量投运,主要来自清洁天然气和太阳能,作为向核能过渡的阶段性电源方案。
美国核管会(NRC)已于2025年9月受理了费米公司一步式建造运行许可证(COLA)申请的前两部分。
费米预计将于2026年上半年与韩国现代工程建设公司(Hyundai E&C)签署完整的工程采购施工(EPC)合同。为保障项目进度,韩国斗山能源(Doosan Enerbility)已于2025年底启动反应堆压力容器、蒸汽发生器等关键设备制造工作。
