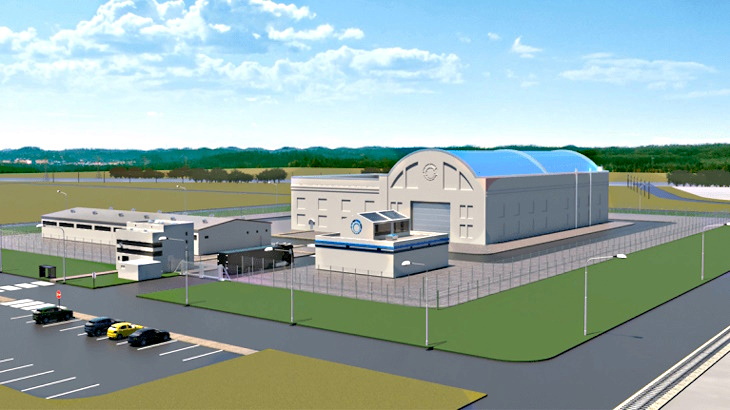

近日,美国凯罗斯电力公司(Kairos Power)赫尔墨斯2号(Hermes 2)示范电厂项目正式破土动工。该项目将成为凯罗斯电力公司首个商用规模反应堆项目,同时也是首个获得美国核管会(NRC)建造许可证、具备发电能力的四代堆项目。
赫尔墨斯2号项目是凯罗斯电力公司依据2024年与谷歌达成的先进堆开发协议后,进行的首个项目部署。该电厂装机容量50MWe,投运后,将为谷歌位于田纳西州和亚拉巴马州的数据中心提供清洁能源支持,助力其实现脱碳目标。
目前,凯罗斯电力公司正在橡树岭建设赫尔墨斯低功率示范堆,即赫尔墨斯1号项目。根据2023年NRC向凯罗斯电力颁发的初始建设许可证,赫尔墨斯1项目初始完工日期为2026年底。因首堆项目及设计因素导致工期延长,凯罗斯电力在2026年3月24日向NRC提交了许可证修订申请,延期请求于4月21日获得NRC批准,延期28个月后,新的项目完工截止日期为2029年4月30日。
赫尔墨斯1反应堆是凯罗斯电力公司氟盐冷却高温堆(KP-FHR)技术的缩比示范项目,也是美国首座获批建造的非轻水堆。该示范堆不具备发电功能,设计热功率35MWt,凯罗斯电力公司将采用迭代开发策略,将在该项目中积累的技术经验应用于赫尔墨斯2号项目。
凯罗斯电力公司表示,赫尔墨斯系列将是全球首批建成的KP-FHR型反应堆,融合了三层各向同性包覆颗粒(TRISO)燃料、氟化锂-氟化铍混合盐(Flibe)冷却剂等先进核电技术。作为全尺寸商用核电厂的前期验证项目,赫尔墨斯2号将进一步完善技术体系、许可流程、供应链保障及施工管理体系,为公司后续项目部署奠定基础。
工程建设方面,赫尔墨斯2号项目的设备模块将在新墨西哥州阿尔伯克基(Albuquerque)制造开发区完成制造,随后运往橡树岭进行组装。凯罗斯电力公司表示,2号项目土建工程将采用模块化建造方式,广泛运用预制混凝土构件和隔震地基技术。通过赫尔墨斯系列项目验证的施工技术,有望有效缩短未来项目建设工期、降低建设成本,同时实现反应堆设计的标准化与可复制化。
