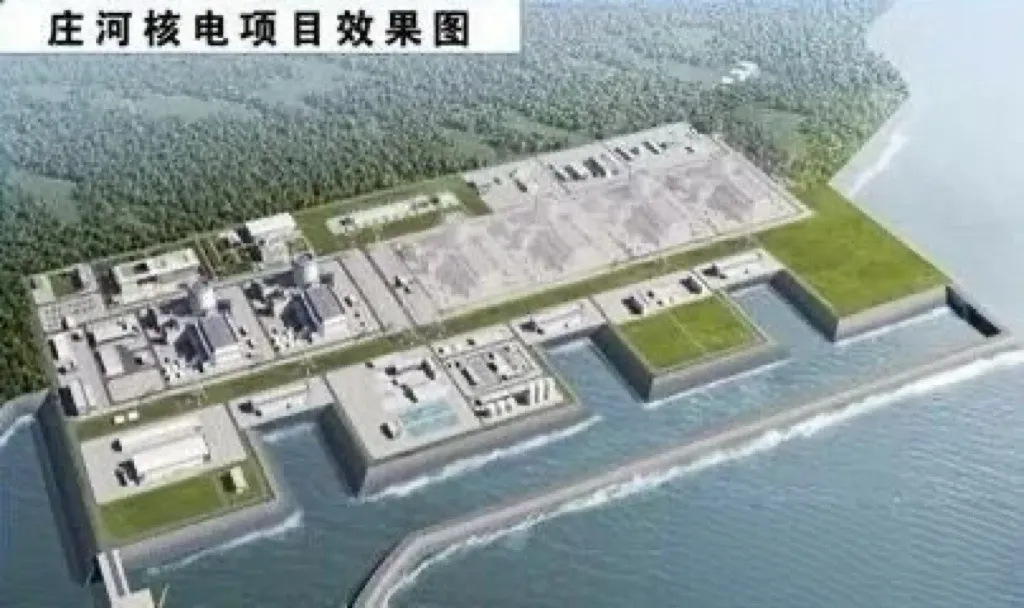

4月24日,总投资430亿的辽宁庄河核电厂一期工程迎来重大进展。项目常规岛及其配套BOP(辅助厂房)工程总承包的中标候选人正式公示。
本次招标的常规岛及其配套BOP工程总承包是核电厂建设的核心标段之一。
其工作范围覆盖了从设计、采购到建筑安装、调试配合的全链条,具体分为4个分区,情况如下:
1、常规岛厂房及附属建筑包括汽轮发电机厂房、再生除盐水箱、事故排油坑、酸碱贮存间、主变压器平台等;2、配电装置区包括500kV/220kV开关站、网控楼;
3、辅助生产区包括辅助变压器区域、公用10kV配电间、各类电缆廊道及沟道;
4、施工变相关工程包括施工变压器、施工用配电间及电源电缆沟。
其中,1号机组建安主工期为47个月。计划于2027年6月30日开始,2031年5月31日完工。2号机组与1号机组间隔10个月启动。
中标情况如下:
中电工程东北院、中核二二建设、能建安徽电建二公司联合体以19.2248亿元报价成功拔得头筹,成为候选人第一名。
中电工程华东院、中能建天津电建联合体以19.235亿元报价屈居候选人第二名。
来源:核能号
