【项目进展】俄罗斯库尔斯克二期1号机组正式投运

中国能源研究会核能专业委员会 浏览 8 次 | 发布时间:2026-05-07

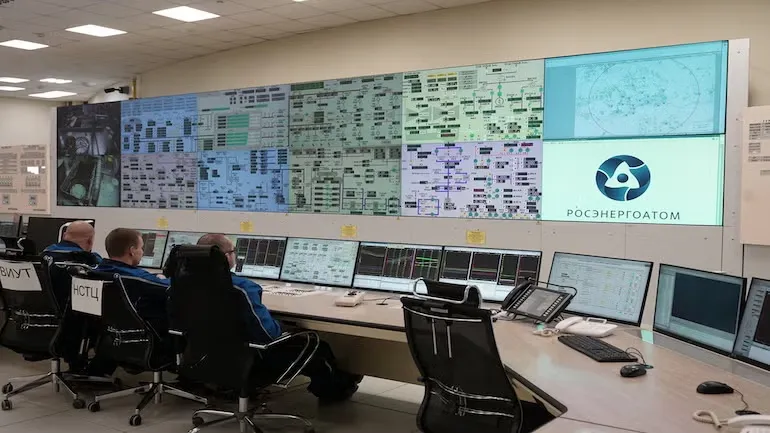

当地时间2026年5月1日,库尔斯克(Kursk)核电厂二期1号机组(1250MWe,VVER-TOI)完成试运行,在获得俄罗斯联邦环境、工业与核监督局(Rostekhnadzor)许可后,正式并入俄罗斯统一电力系统进入商业运行状态。

该机组年发电量约100亿千瓦时,将使现有库尔斯克电站装机提升超60%。

库尔斯克二期项目将新建4台VVER-TOI机组,用于替代现役的一期项目。后者配备4台老旧的RBMK机组,其中两台已关停。二期项目1号机组已2026年1月并网,2号机组计划2027年投运,3、4号机组则预计2042年完成建设和调试工作。VVER-TOI机组采用无镍钢压力容器、堆芯熔融物捕集器、主被动双重安全系统,支持全MOX燃料运行,全面满足IAEA及EUR最高安全标准。
