【小型堆】美国MARVEL团队分享微堆开发经验

中国能源研究会核能专业委员会 浏览 13 次 | 发布时间:2026-06-15

2026年6月1日,在美国科罗拉多州丹佛市举行的美国核学会(ANS)年会上,爱达荷国家实验室(INL)团队作题为《MARVEL反应堆制造经验总结》(Lessons Learned from MARVEL Reactor Fabrication)的报告。报告梳理了项目从设计转入制造与组装阶段遭遇的各类难题,内容涵盖反应堆部件制造、斯特林发动机安装,以及反应性控制系统开发三大板块。


项目概况

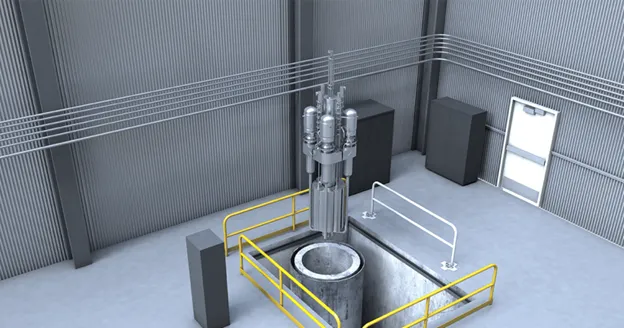

MARVEL全称为“微堆应用研究、验证与评估”(Microreactor Applications Research, Validation and Evaluation),是一座电功率10~15 kWe,热功率85 kWth的微堆,堆芯冷却剂采用钠钾自然循环,搭配改良型TRIGA燃料元件。
该微堆设计寿期为两年,美国能源部(DOE)微堆项目国家技术总监约翰·杰克逊(John Jackson)表示,现有技术手段可实现反应堆延寿。
作为能源部50多年来首个自主开发的反应堆,杰克逊预计MARVEL将作为试验平台,验证微堆的运行特性和多元应用场景,同时为商用微堆企业提供技术探路标杆。
MARVEL项目近期取得的里程碑进展包括:已选定五支合作团队开展试验;项目初步文件化安全分析报告获能源部批准。杰克逊透露项目进度可控,计划2026年12月实现干临界(dry criticality)。
经验总结
团队梳理出几条宏观层面的经验教训:单一环节优化往往会造成其他环节性能下降;使用成熟标准化成品部件,不代表整机集成难度更低;设计规范里看似微小的改动,都可能造成工程实施出现重大延误。
斯特林发动机波折
MARVEL最初定位为一体化独立机组,依靠内置斯特林发动机完成发电。沃尔什工程服务公司(Walsh Engineering Services)设计师查德·瑞安(Chad Ryan)表示,一体化斯特林机组是本方案的核心,旨在使其成为一座独立的发电厂,可以运往任何地方部署并直接输出电力。
斯特林发动机属于技术成熟的标准化部件,已验证可在极端严苛工况稳定运行,项目原本计划利用它简化整体设计。
MARVEL项目负责人贾斯汀·约翰逊(Justin Johnson)表示,当时团队认为斯特林发动机无需额外测试,可直接装配、即插即用。但随后在尝试调整冷却系统时,却接连遭遇流量计故障、铅铋共晶合金泄漏、氦气起泡等一系列问题。后续试验还发现,发动机直接固定在反应堆上会产生剧烈振动。
最终方案保留斯特林发动机,但改为分体解耦布置:发动机放回原厂配套带橡胶减震缓冲垫的包装箱底座;全新设计在反应堆与斯特林机组之间增设两台换热器。
材料与制造
在提升设计复杂度的同时又要压缩反应堆整体尺寸,带来的直接后果是加工公差要求极度严苛;例如燃料元件芯体部件加工尺寸误差必须控制在0.0005英寸(约合0.0127毫米)以内。瑞安表示,这项高精度要求从始至终给MARVEL设计制造带来巨大挑战。团队虽最终攻克加工难题,但复盘指出,若前期优化设计结构,该类问题本可以规避。
MARVEL团队在机械加工与制造阶段不断摸索替代工艺,逐一突破突发技术障碍。
MARVEL项目负责人里斯·甘农(Reese Gannon)介绍,燃料芯筒在机械加工过程中出现变形,团队最初采用高温退火工艺矫正,结果反而加剧变形,还产生氧化皮。最终,团队推翻原有加工流程,全程采用低温热处理工艺重新制造芯筒。
同理,团队自主开发钨极惰性气体保护焊(TIG)与熔化极气体保护焊(MIG)复合焊接工艺,在保证焊缝质量的同时杜绝构件表面变形。
此外,氧化铍作为反应堆反射层核心材料,采购渠道有限,且难以加工成设计所需高精度外形;团队只能在设计中预留余量,抵消加工产生的裂纹、崩缺缺陷。
反应堆控制系统
MARVEL运行期间依靠四根控制鼓完成调控,控制鼓通过旋转角度变化,利用中子反射或吸收效应调节堆内中子水平。
爱达荷国家实验室研究员安东尼·克劳福德(Anthony Crawford)表示,反应堆设计中采用控制鼓结构的案例十分罕见。
克劳福德称,他仅知晓太空核辅助动力计划中的SNAP 10A反应堆采用过带紧急停堆功能的控制鼓,该反应堆曾在太空运行43天;但业内尚不确定其是否按照陆基反应堆严苛标准,完成安全设备级别的全套安全验证。
克劳福德指出,MARVEL的创新亮点在于兼顾快速可靠紧急停堆,以及低速高精度稳态功率调节两大需求。团队逐一核验轴承、弹簧、电机、开关等全部零部件关键性能指标,其中绝大多数没有现成核级商用型号。部件齐备后,团队还专门为分层堆叠结构开发一套标准化装配流程。
MARVEL关键时间节点规划
MARVEL团队已于2026年5月提交干临界安全分析报告,计划8月启动反应堆组装,10月接收燃料,10~11月开展投运前准备工作,12月达到干临界状态。
