【项目进展】波兰首座核电厂项目准备工作进入第二阶段

中国能源研究会核能专业委员会 浏览 21 次 | 发布时间:2026-07-07


近日,波兰PEJ电力公司已获波美拉尼亚省许可,可在该国首座商用核电厂厂址开展第二阶段的准备工作。

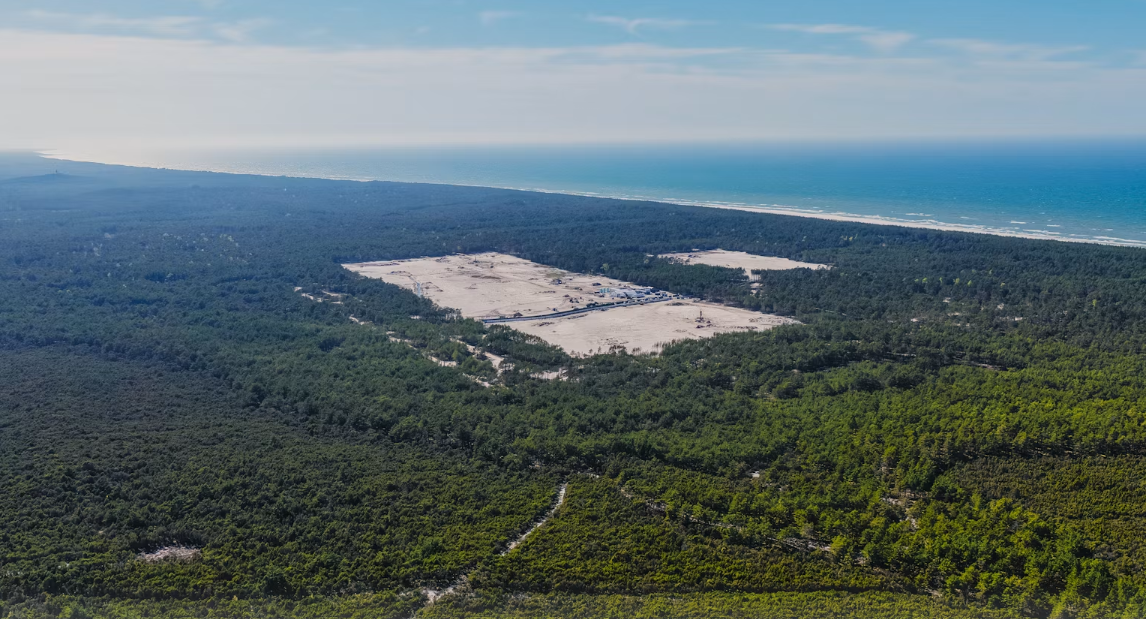

PEJ表示,该阶段工作主要包含场平、临时配套设施建设、公用管线铺设等,各项工作可于2026年7月启动。

该核电厂选址位于波兰波罗的海沿岸的波美拉尼亚省霍切沃市卢比亚托沃-科帕利诺(Lubiatowo-Kopalino)地区,规划建设3台AP1000机组。其中,首台机组计划2036年投运,2、3号机组分别于2037年和2038年投运。

PEJ总裁马雷克·沃什奇克(Marek Woszczyk)表示,公司计划在2026年底前,与美国西屋电气(Westinghouse)-柏克德工程公司(Bechtel)企业联队签署该核电厂EPC总承包合同。沃什奇克预计,双方将在2026年下半年就合同内容达成一致,继而推进后续审批流程。

波兰新建核电机组,旨在逐步降低对煤电的高度依赖、减少碳排放,保障国家长期能源自主。目前,煤电占该国总发电量约50%,占比居欧盟各国首位。

波兰政府近期发布新版核电政策,计划在2027年确定第二座核电厂的合作方与技术路线。

此外,波兰奥伦辛托斯绿色能源公司(OSGE)已向波兰能源部提交申请,希望政府制定支持性计划,用于在波兰建造一批BWRX-300小型堆。
